生产经理
生产经理mes系统的具体应用
1 接单到发货各流程。
订单的各个环节中,生产经理负责的是从接单到发货的所有流程。
一 接单

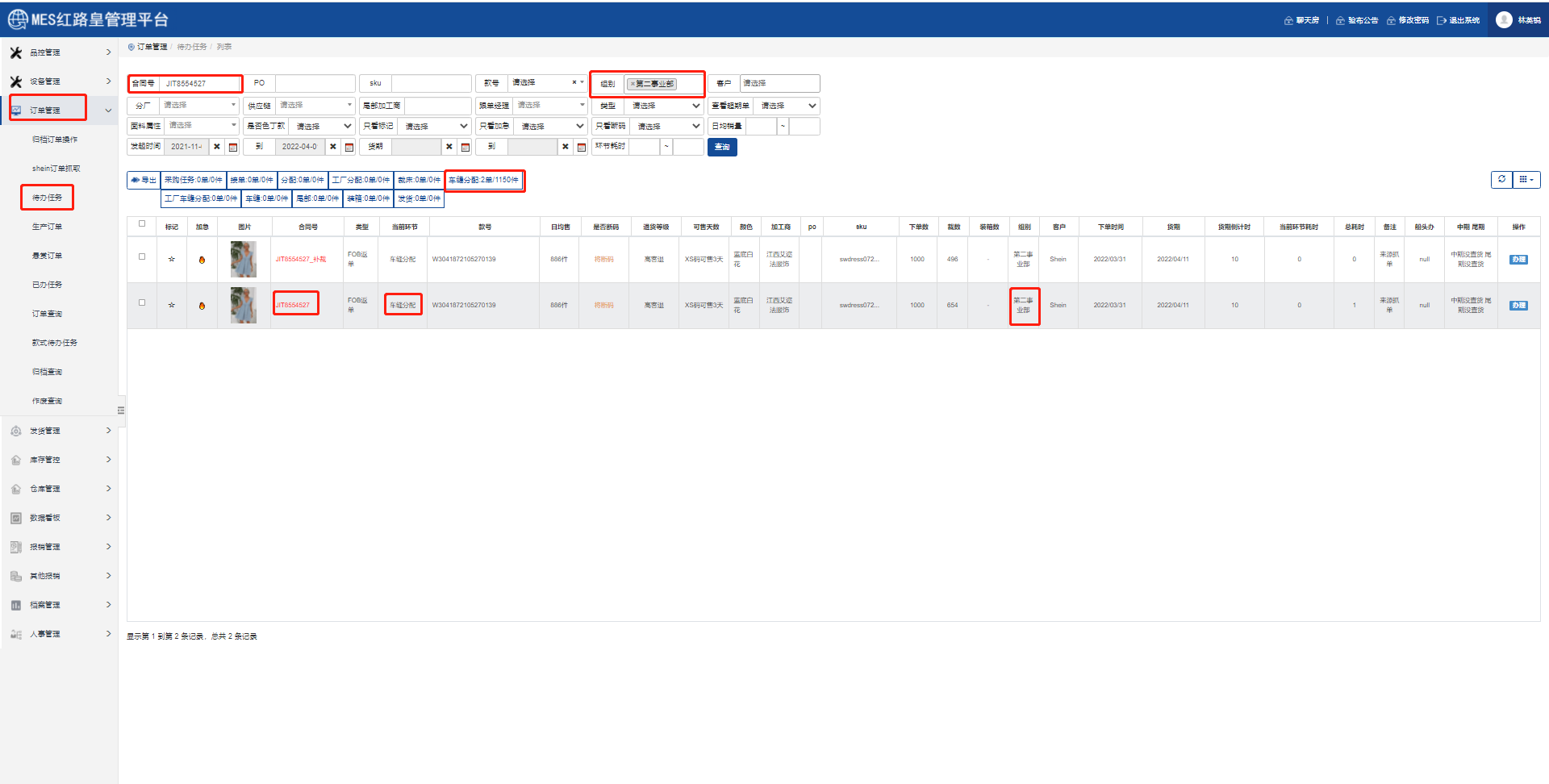

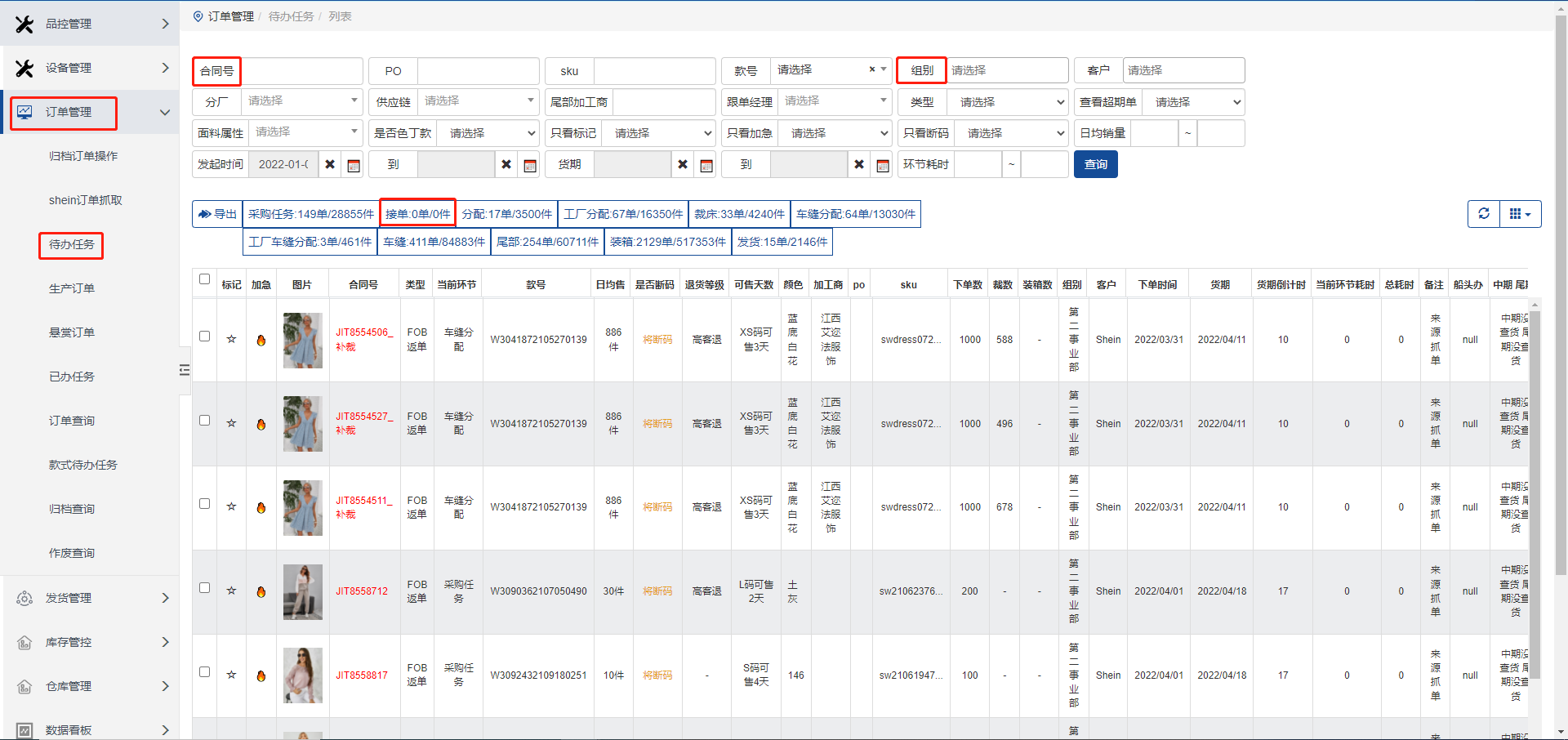

首先是接单,在没有特殊状况下完成采购的订单需要尽快点击接单。首先是在订单管理-待办任务中,输入对应的合同号,或者筛选自己负责的组别,再选择接单环节。
找到处于自己负责的正接单环节的订单,点击最后一项中的办理,进入订单编辑界面。

在订单编辑界面中找到各环节审批明细,打开接单界面,勾选通过,然后在最下方点击审批就完成了接单环节。
二 分配

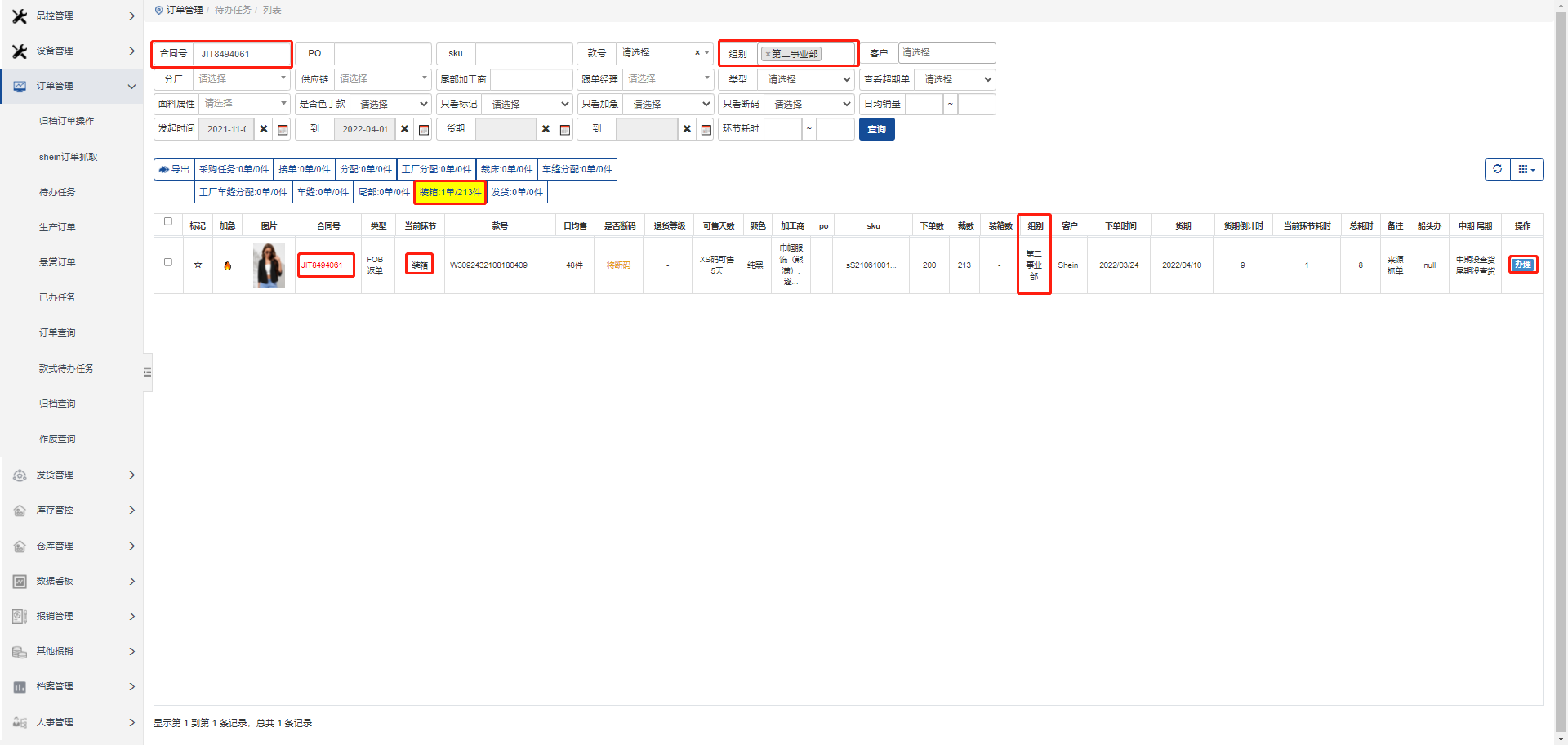

接单环节完成后,订单会来到分配环节。同样是在订单管理-待办任务中,对订单进行分配,在确定要在订单分配给那个裁床裁剪后,通过合同号或者组别进行查询,找到对应的订单。
同样是点击数据最后一项的办理,进入订单的编辑界面。

在编辑界面找到各环节审批明细,打开分配环节,根据分配的裁床部门进行勾选。在广州本地的裁床就选择供应链,输入裁床目标交期,一般为当前时间的一天后,再输入车缝目标交期,一般为客户货期的提前两天,最后再输入尾部目标交期也就是客户的货期,同样在最下方点击审批即可。
如果是分配给外地的裁床则是选择分厂,然后在下方的选择分厂公司中选择对应的分厂,然后把车缝和尾部的勾选取消,同样输入裁床目标交期,因为与广州本地裁床相比,需要物流配送布料,所以这一项一般为当前时间的两天后,再输入车缝目标交期和尾部目标交期,都和广州本地裁床相同,最后点击下方的审批即可。

接下来的裁床环节则是由裁床主管进行。生产经理只需要了解具体的裁数与客户要求没有过多的出入即可。
三 车缝分配

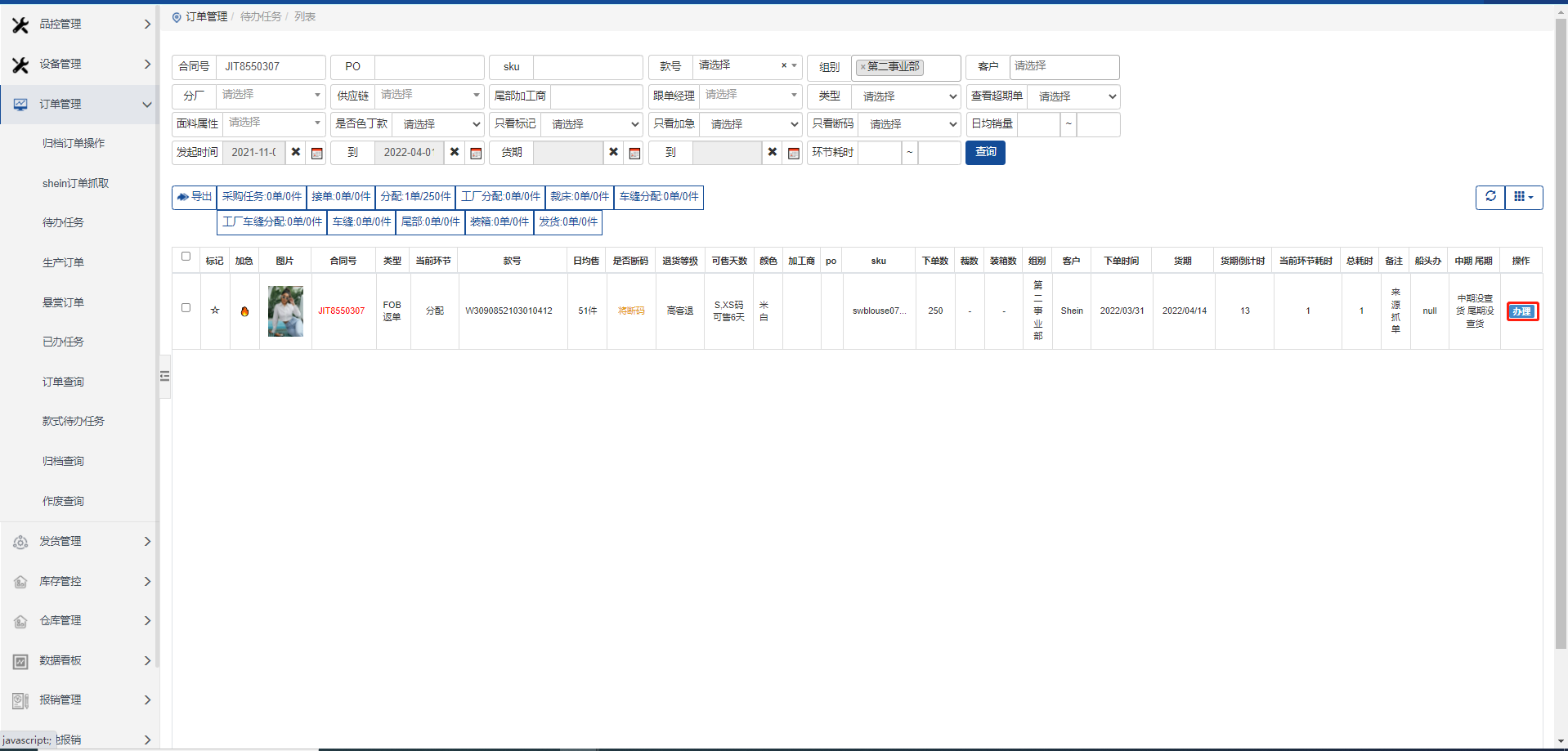

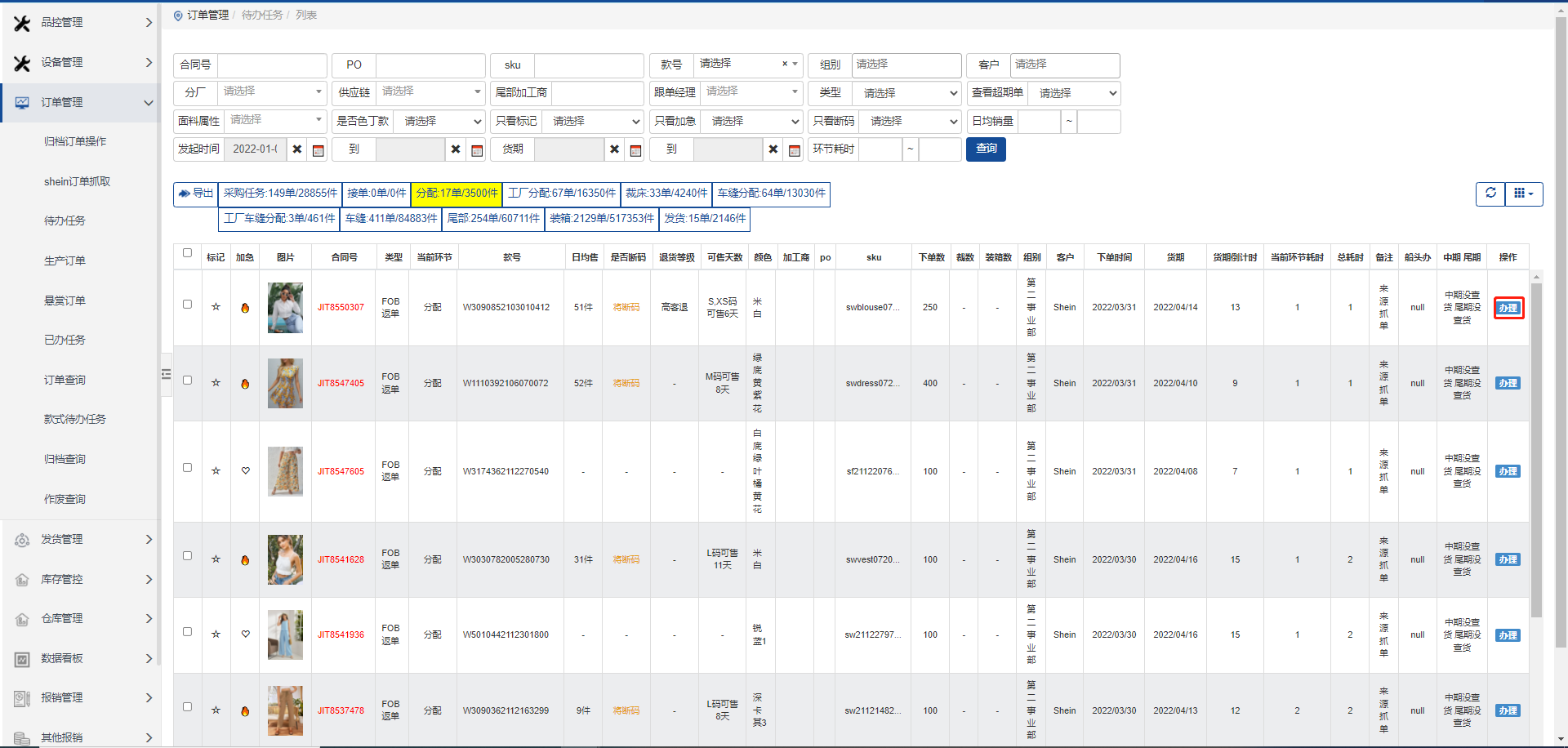

根据分配的裁床位置不同,后续订单的环节也不同。分配到广州本地裁床的订单,后续仍需要生产经理继续分配。同样在订单管理-待办任务中通过合同号或者组别加环节找到对应的订单,点击最后一项的办理。

进入订单的编辑界面,同样是根据分配的车缝进行不同的操作。分配到广州本地的车缝则是选择供应链,分配到外地的车缝则选择分厂,操作与裁床分配环节相同。货期则是根据裁床环节输入的内容自动生产。最后点击最下方的审批即可。
车缝和尾部两个环节同样是由对应部门的主管去操作,生产经理只负责工作进度等相关信息,确保订单正常即可。
四 装箱
接下来是装箱环节。还是订单管理-待办任务,同样通过合同号或者组别和环节来找到对应的订单,点击订单最后一项的办理,进入订单的编辑界面。

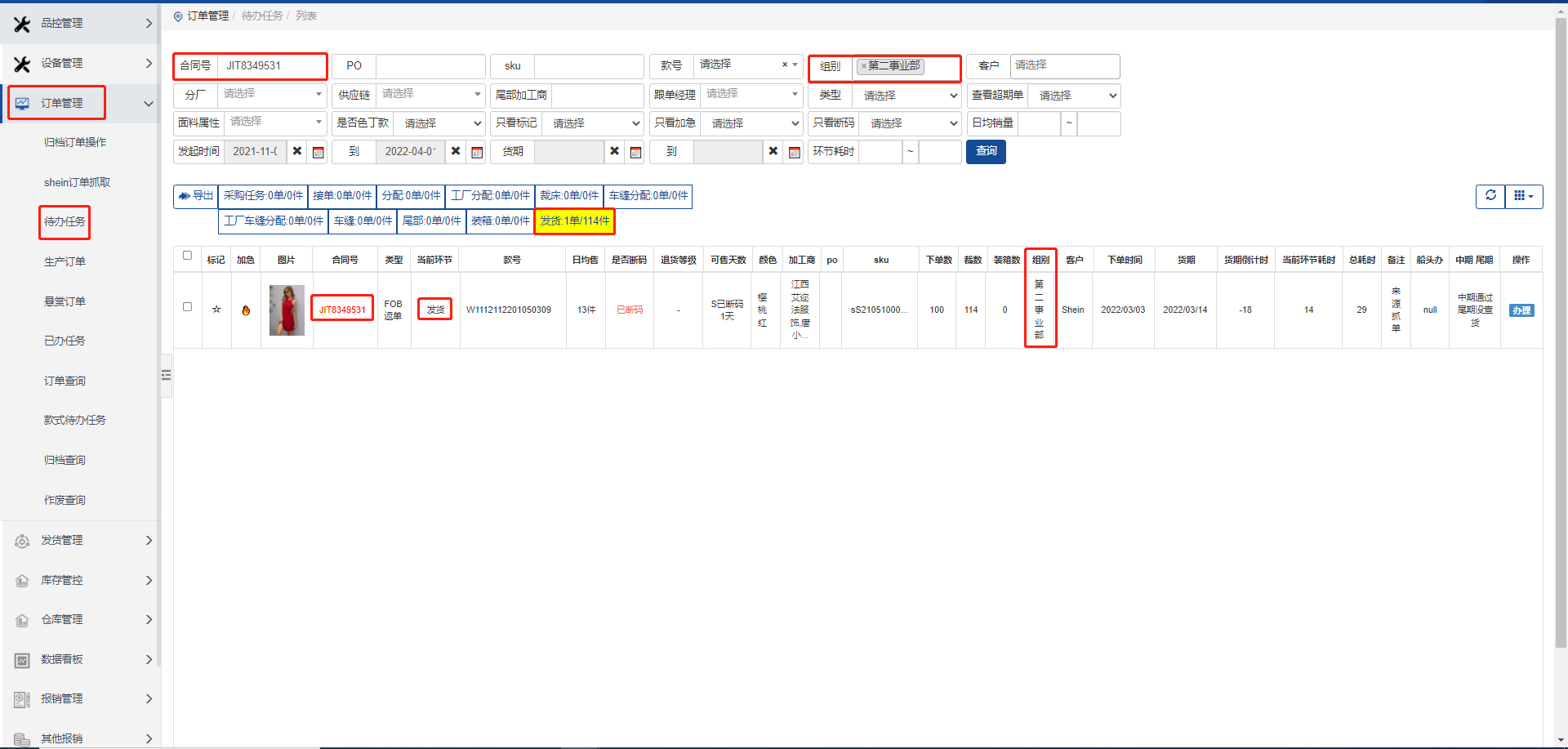

在订单的编辑界面中,找到各环节审批明细,打开装箱环节,根据实际的装箱情况,输入装得箱数,再点击数量明细,输入对应的数据信息,保存后点击审批即可。
五 发货

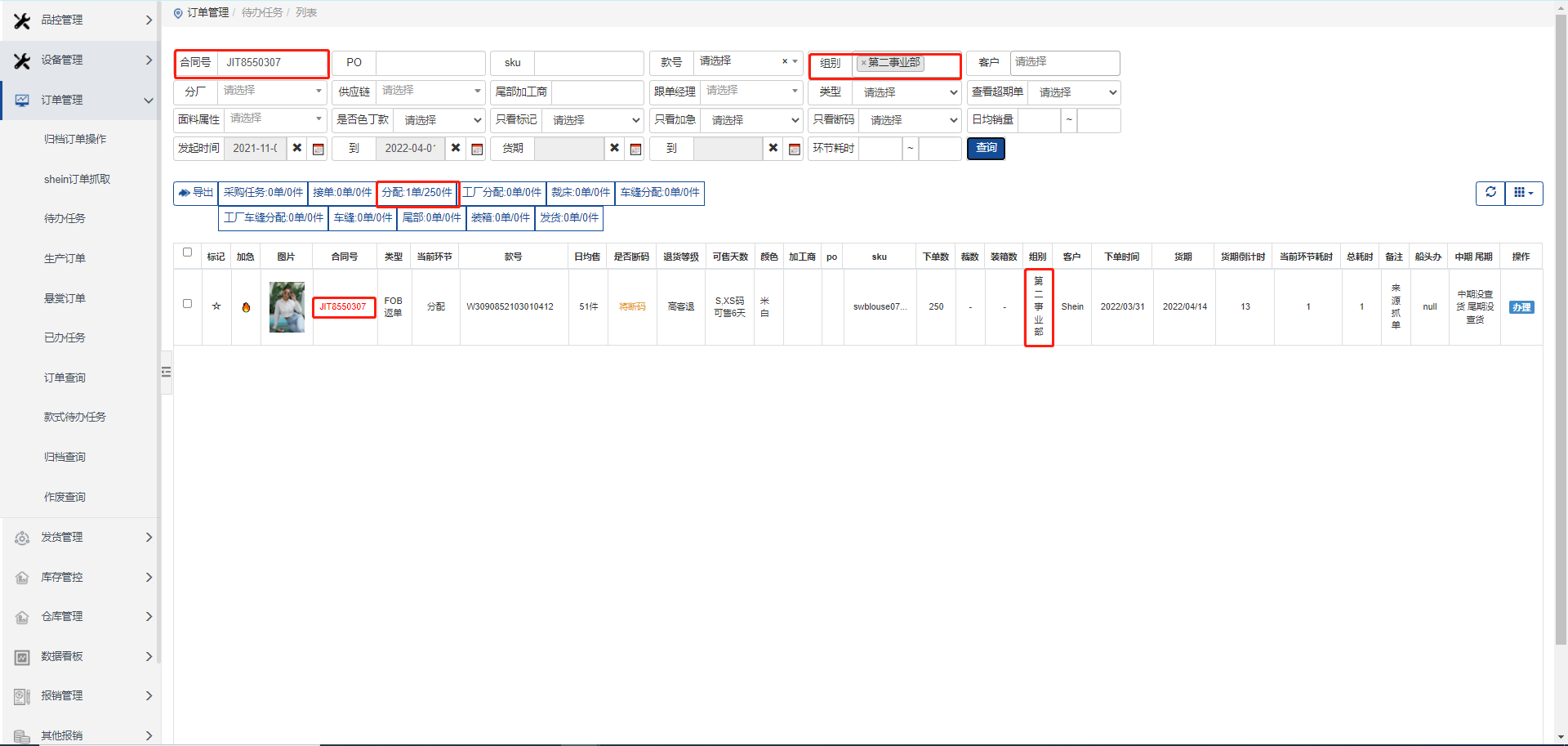

最后是发货环节,还是订单管理-待办任务,同样通过合同号或者组别和环节来找到对应的订单,点击订单最后一项的办理,进入订单的编辑界面。
在订单的在订单的编辑界面中,找到各环节审批明细,打开发货环节,在确认客户结算完毕后,点击审批即可。
2 数据跟进
一 生产汇总

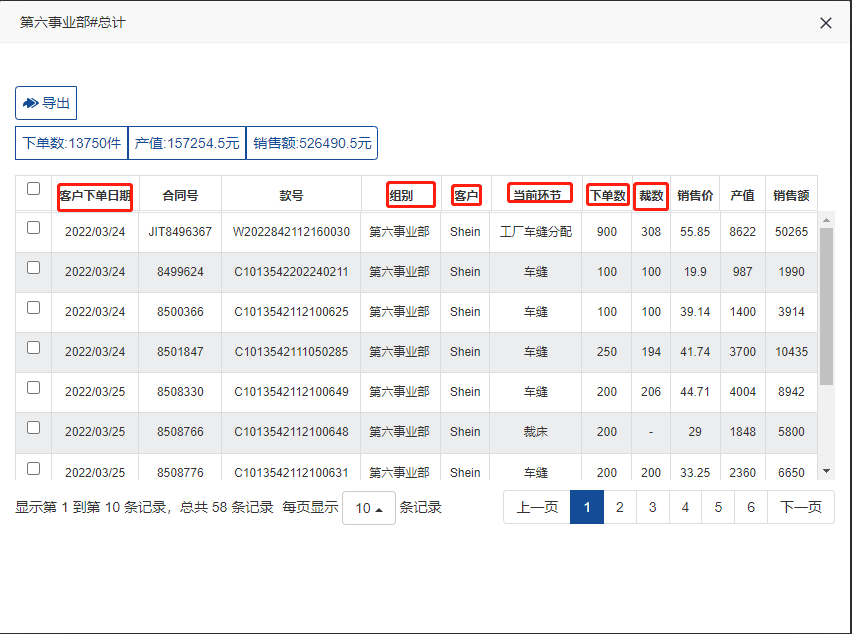

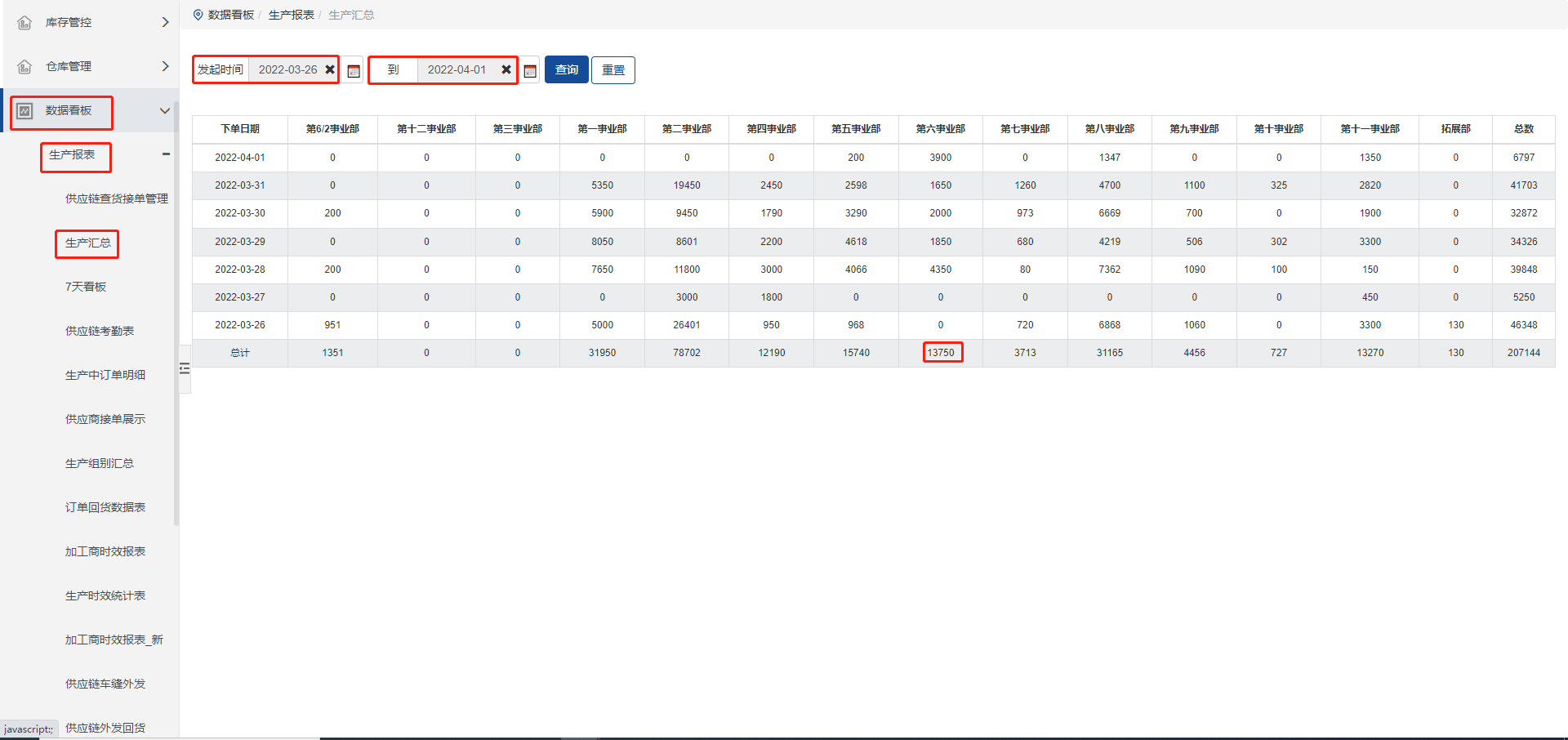

跟进生产汇总中自己对应的部门和相关日期,可以了解到自己负责的订单目前所处环节,裁数等数据,可以确保订单正常进行。在数据看板-生产报表-生产汇总中,通过日期进行筛选,再点击数据,进入数据详情界面。
在数据详情界面中可以看到各个订单的下单时间,客户,当前环节,下单数和裁数等信息。

二 生产中订单明细
了解各个分厂中正在加工详细情况,确定订单可以分配到那个具体的裁床车缝尾部。
在数据看板-生产报表-生产中订单明细中,通过组别进行筛选,显示出来的数据就是当前还在加工中的货品数量,点击数据还可以看到订单详情界面,同样可以看到合同号,款号,当前环节,客户,下单数和裁数等信息。

三 加工商时效报表
在加工商时效报表中可以看到各个工厂的工作效率。
在数据看板-生产报表-加工商时效报表中可以通过时间、组别等信息筛选,了解各个加工商的生产工作效率。
